Un diagramma di Gantt è un tipo di diagramma a barre, dove singole barre lungo una linea temporale mostrano quando e per quanto tempo si svolge un'at­ti­vi­tà. Questo diagramma a barre, chiamato così in memoria dell’ingegnere meccanico sta­tu­ni­ten­se Henry Gantt, è uti­liz­za­to nel project ma­na­ge­ment per or­ga­niz­za­re gli incarichi e le fasi di un progetto. Con un diagramma di Gantt, i project manager hanno a di­spo­si­zio­ne una pa­no­ra­mi­ca completa di tutti gli incarichi imminenti, di chi ne è re­spon­sa­bi­le, del momento di partenza dei singoli incarichi e del tempo a di­spo­si­zio­ne dei col­la­bo­ra­to­ri per com­ple­ta­re il proprio compito.

Programmi dedicati al foglio elet­tro­ni­co come Microsoft Excel o Fogli Google vi offrono la pos­si­bi­li­tà di creare diagrammi di Gantt con uno sforzo re­la­ti­va­men­te minimo. Il prin­ci­pa­le vantaggio di creare diagrammi di Gantt con Fogli Google è l'accesso gratuito e la sem­pli­ci­tà con cui i diagrammi possono essere condivisi all’interno di un team di progetto. Come parte della Google Workspace, Fogli Google o Google Sheets è uno strumento di cloud computing a cui possono lavorare molti utenti nello stesso momento e in tempo reale.

Se state lavorando a un progetto insieme al vostro team, può essere utile ricorrere a strumenti col­la­bo­ra­ti­vi che per­met­to­no a tutti i membri di restare ag­gior­na­ti con gli ultimi sviluppi. Nei paragrafi seguenti vi spie­ghe­re­mo passaggio per passaggio come creare e mo­di­fi­ca­re i vostri diagrammi di Gantt con Fogli Google.

Creare un diagramma di Gantt con Fogli Google

Un diagramma di Gantt con Fogli Google si crea da solo in maniera rapida e con pochi semplici passaggi. Procedete come indicato di seguito:

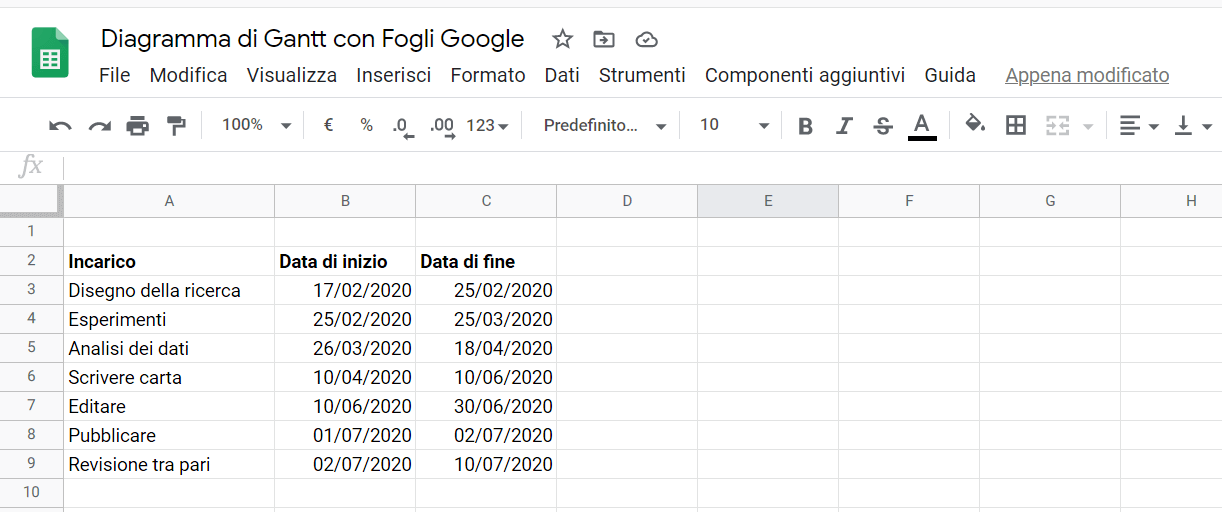

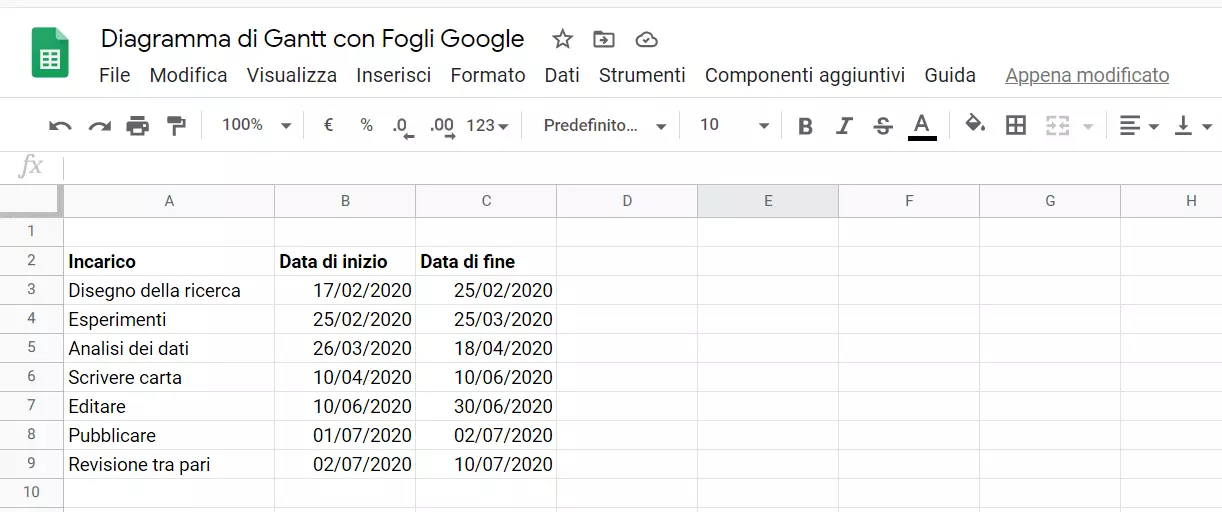

1. Create una tabella di progetto. Questa dovrà contenere, oltre a una colonna con la de­scri­zio­ne del relativo incarico, anche una colonna con la data di inizio dell’incarico e una con la data di fine. Per definire le re­spon­sa­bi­li­tà, potete creare anche una colonna con i nomi dei col­la­bo­ra­to­ri re­spon­sa­bi­li di ciascun incarico.

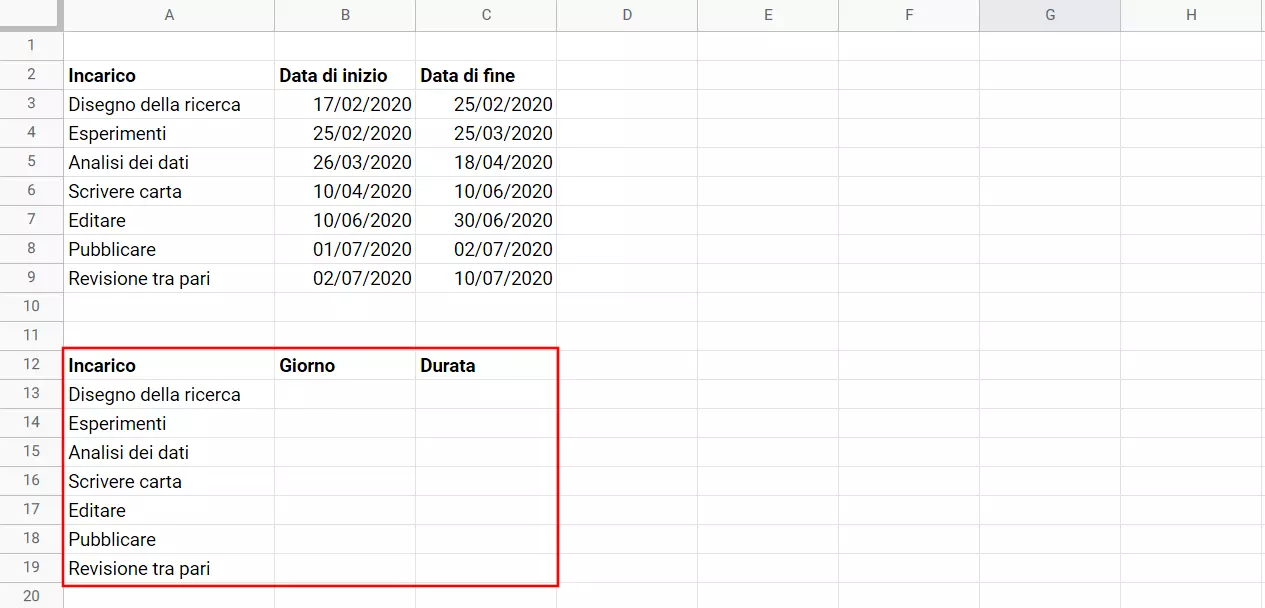

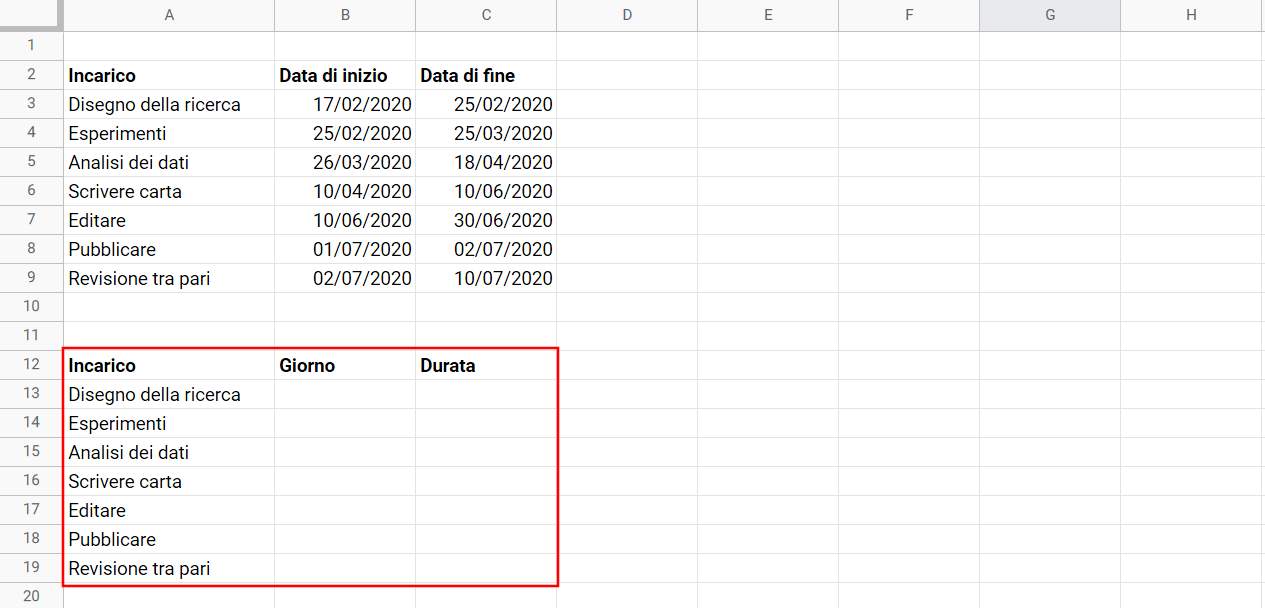

2. Copiate le righe di in­te­sta­zio­ne della vostra tabella di progetto e in­se­ri­te­le dove andrà po­si­zio­na­to il vostro diagramma di Gantt. La riga di in­te­sta­zio­ne copiata conterrà la colonna “Durata” al posto della data di fine, mentre useremo la de­no­mi­na­zio­ne “Giorno” al posto della data di inizio. Infine copiate anche le de­scri­zio­ni dei singoli incarichi:

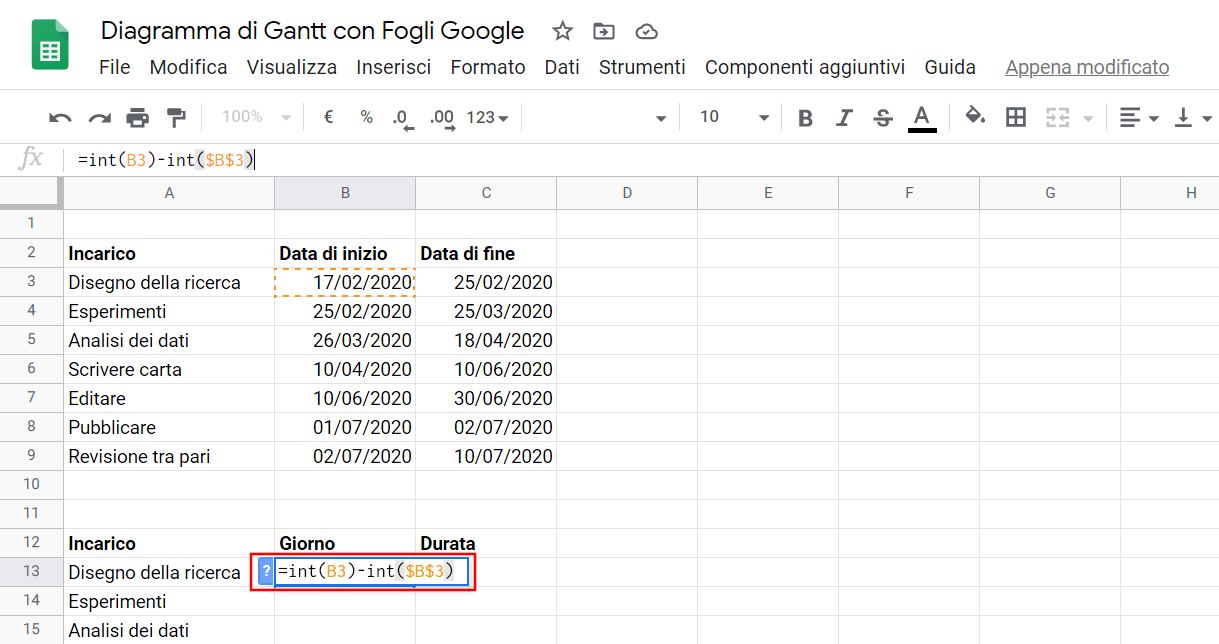

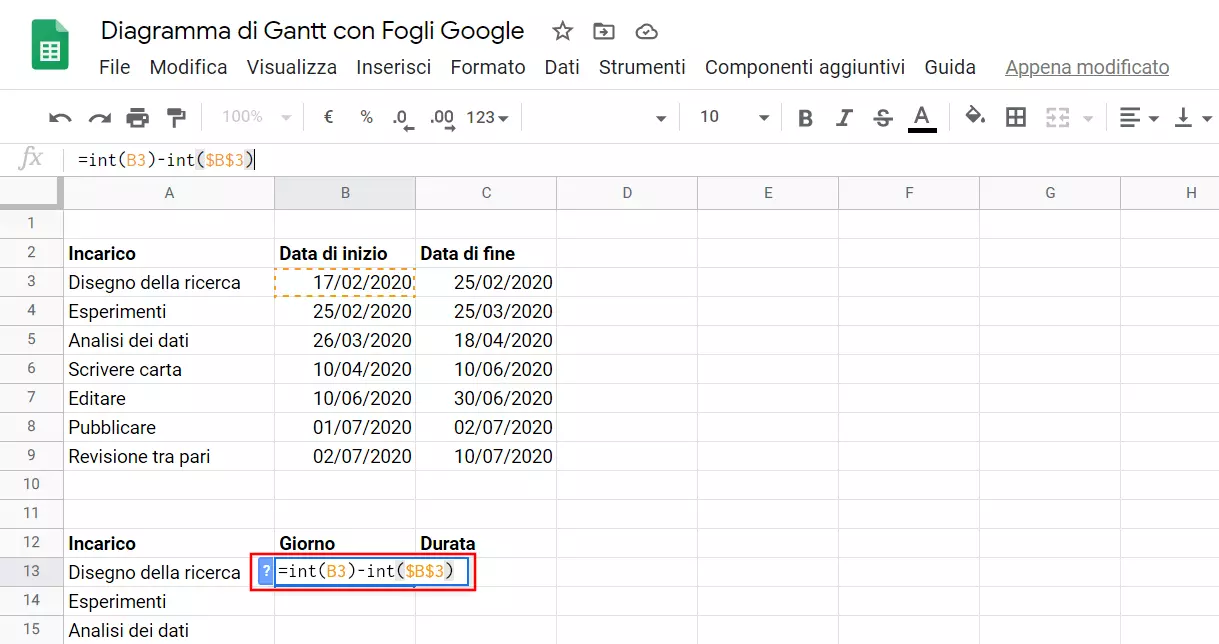

3. Nella tabella copiata, nella cella destra accanto al primo incarico, inserite la formula che ne calcola l’inizio. Questa deve calcolare la dif­fe­ren­za tra la data di inizio del relativo incarico e la data di inizio del primo incarico del­l'e­len­co. Nel nostro esempio, la formula è: “=int(B3)-int($B$3)”. Nel nostro esempio, la data di inizio del primo incarico della lista si trova nella cella B3, ma in base all’ordine nel vostro progetto il numero della cella potrebbe essere diverso.

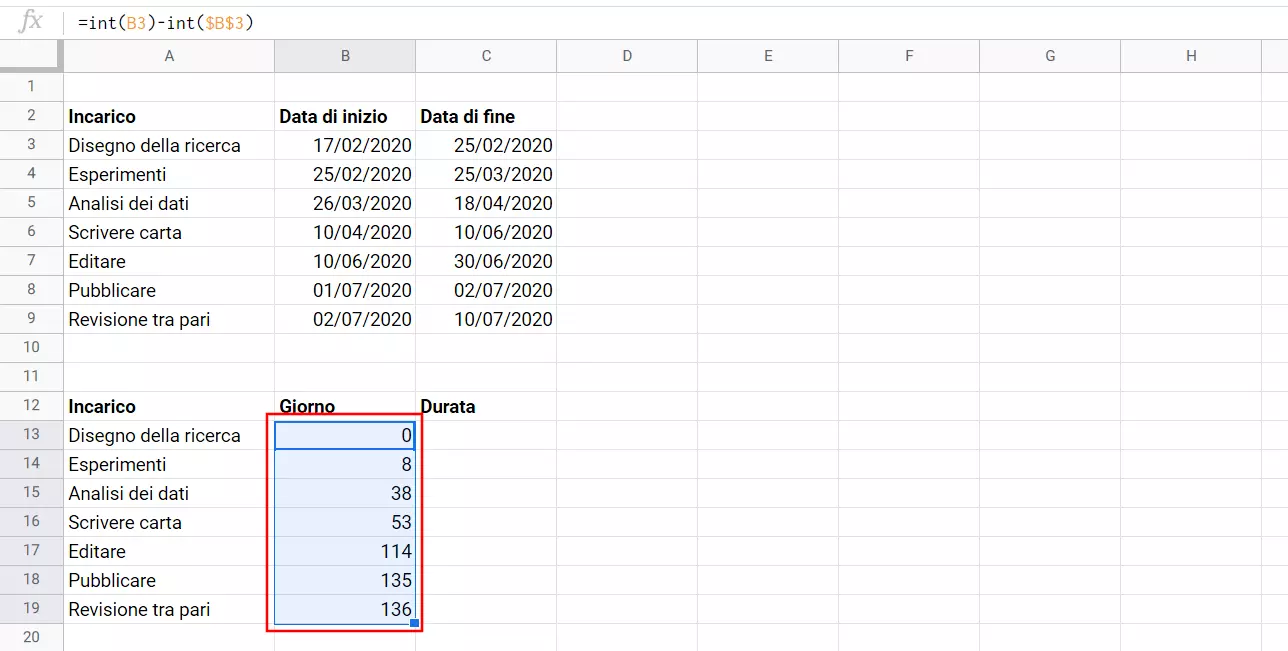

4. Cliccate sul qua­dra­ti­no blu situato nell’angolo inferiore destro della cella dove avete appena calcolato la dif­fe­ren­za tra la data di inizio del compito e la data di inizio del primo incarico del­l'e­len­co. Tra­sci­na­te­lo in basso fino alla cella dell’ultimo incarico. In questo modo copierete au­to­ma­ti­ca­men­te la formula da questa cella a tutte le altre più in basso. Fogli Google calcolerà in au­to­ma­ti­co i valori delle ri­spet­ti­ve celle:

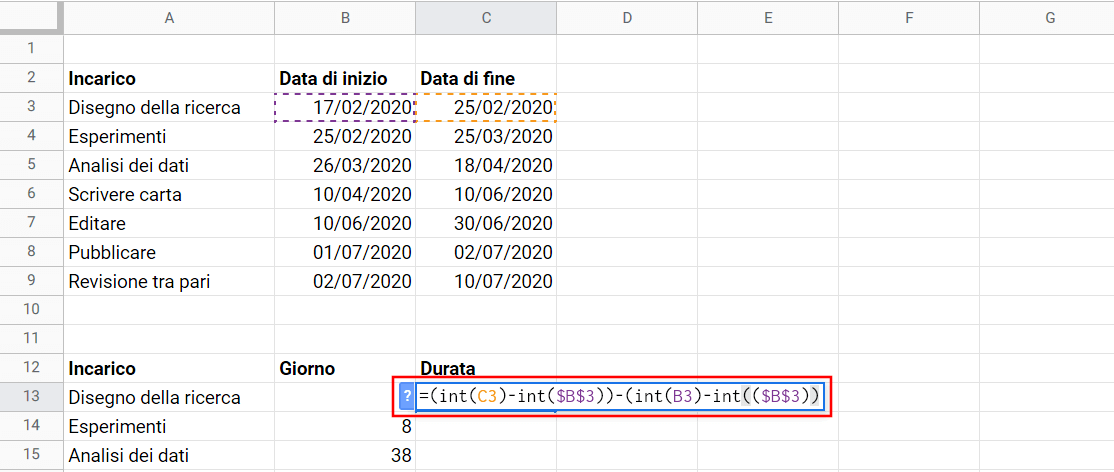

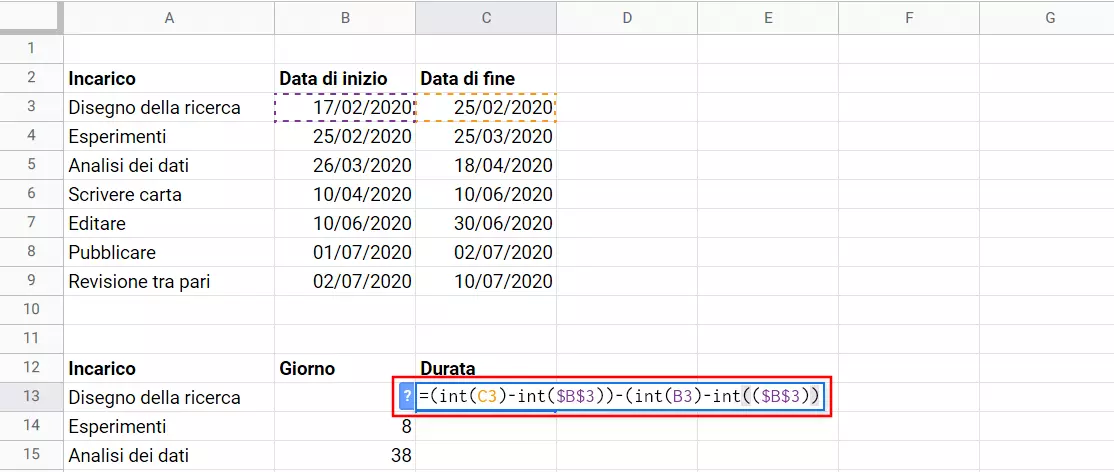

5. Nella cella della durata del primo incarico inserite adesso la formula con la quale calcolare la durata dell’incarico. La formula sottrae il valore della data di fine del compito alla data di inizio del primo incarico del­l'e­len­co al valore della data di inizio dell’incarico e alla data di inizio del primo incarico. In poche parole, la formula dell’esempio è “=(int(C3)-int($B$3))-(int(B3)-int(($B$3))”.

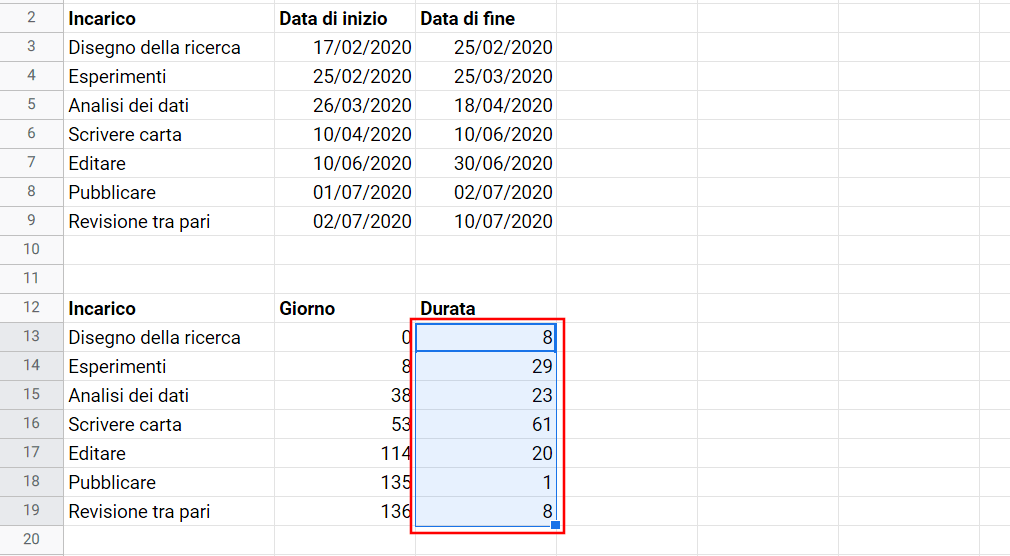

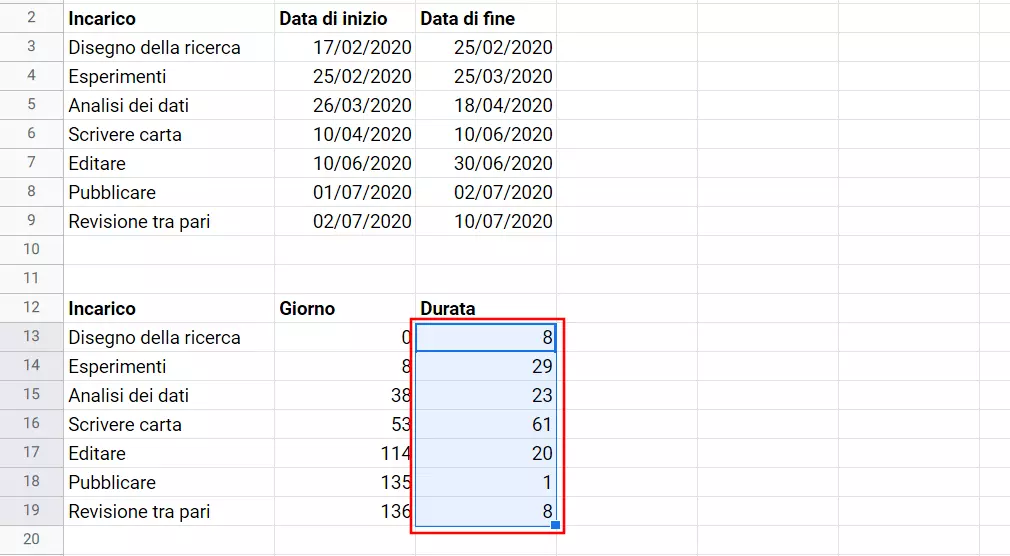

6. Tenete premuto nuo­va­men­te il qua­dra­ti­no blu nella cella dove è stato appena eseguito il calcolo e tra­sci­na­te­la verso il basso fino alla cella dell’ultimo incarico. In questo modo la formula per la durata sarà copiata in ogni cella e il valore cor­ri­spon­den­te calcolato e inserito in au­to­ma­ti­co:

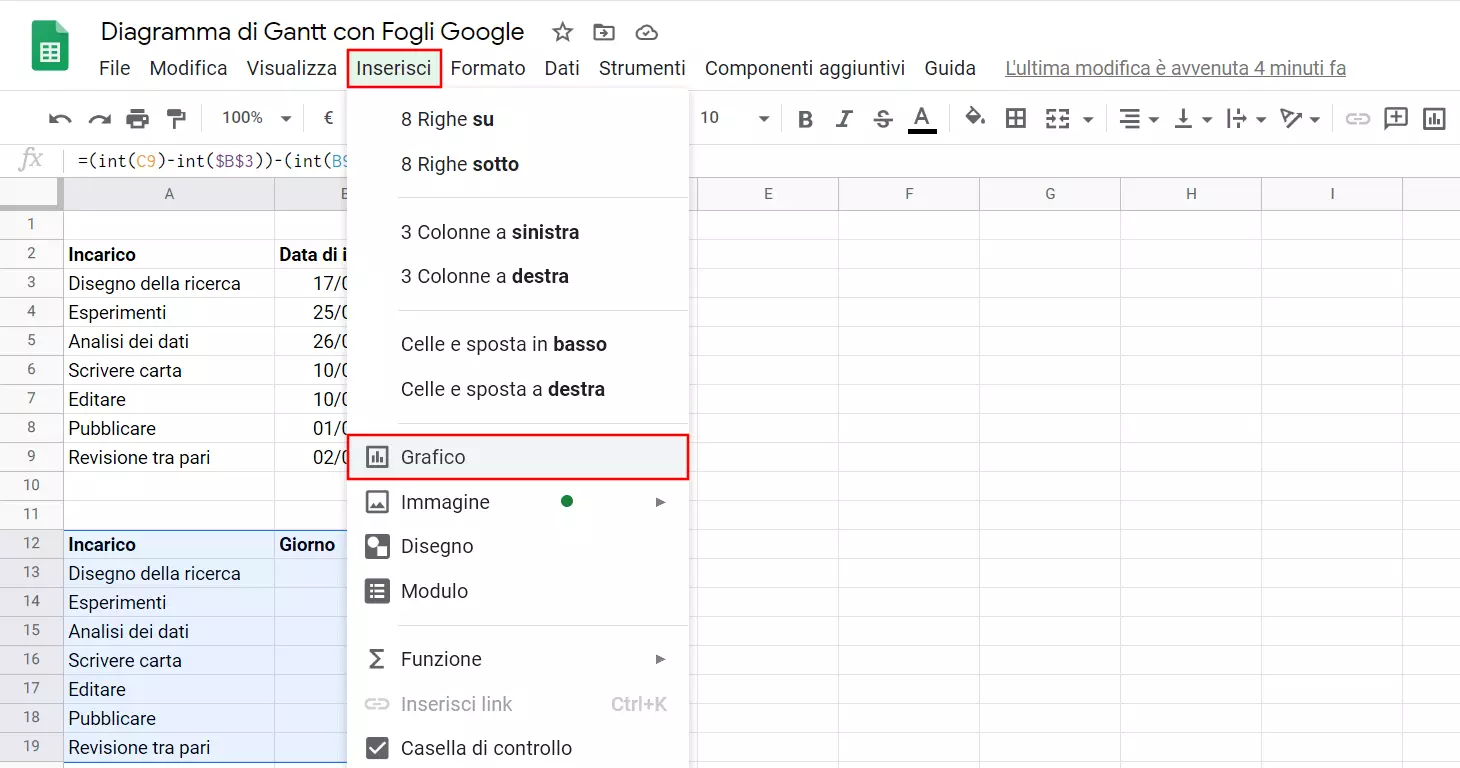

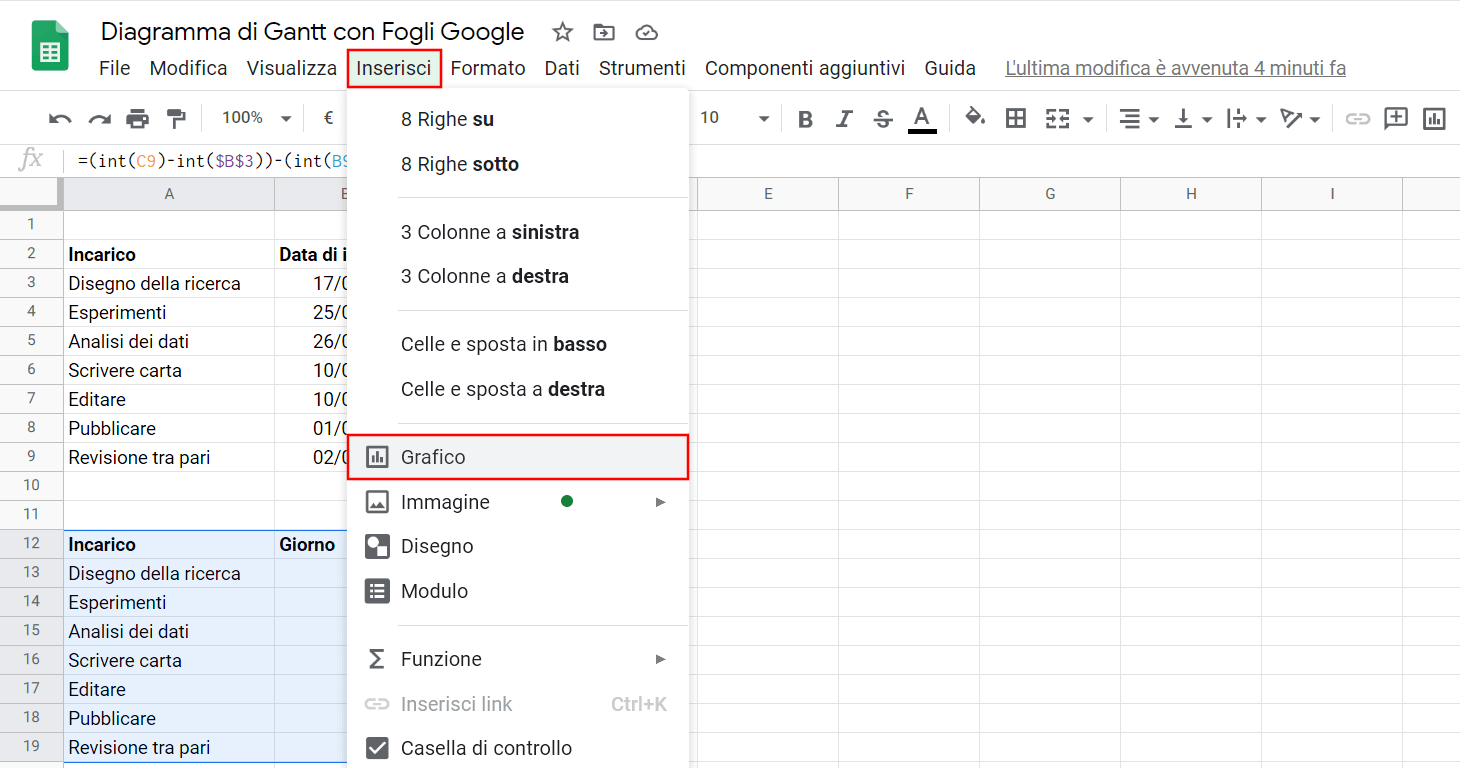

7. Evi­den­zia­te tutta la tabella con i dati appena calcolati e se­le­zio­na­te nel menu prin­ci­pa­le di Fogli Google il punto “Inserisci”. Poi cliccate sul punto “Grafico”:

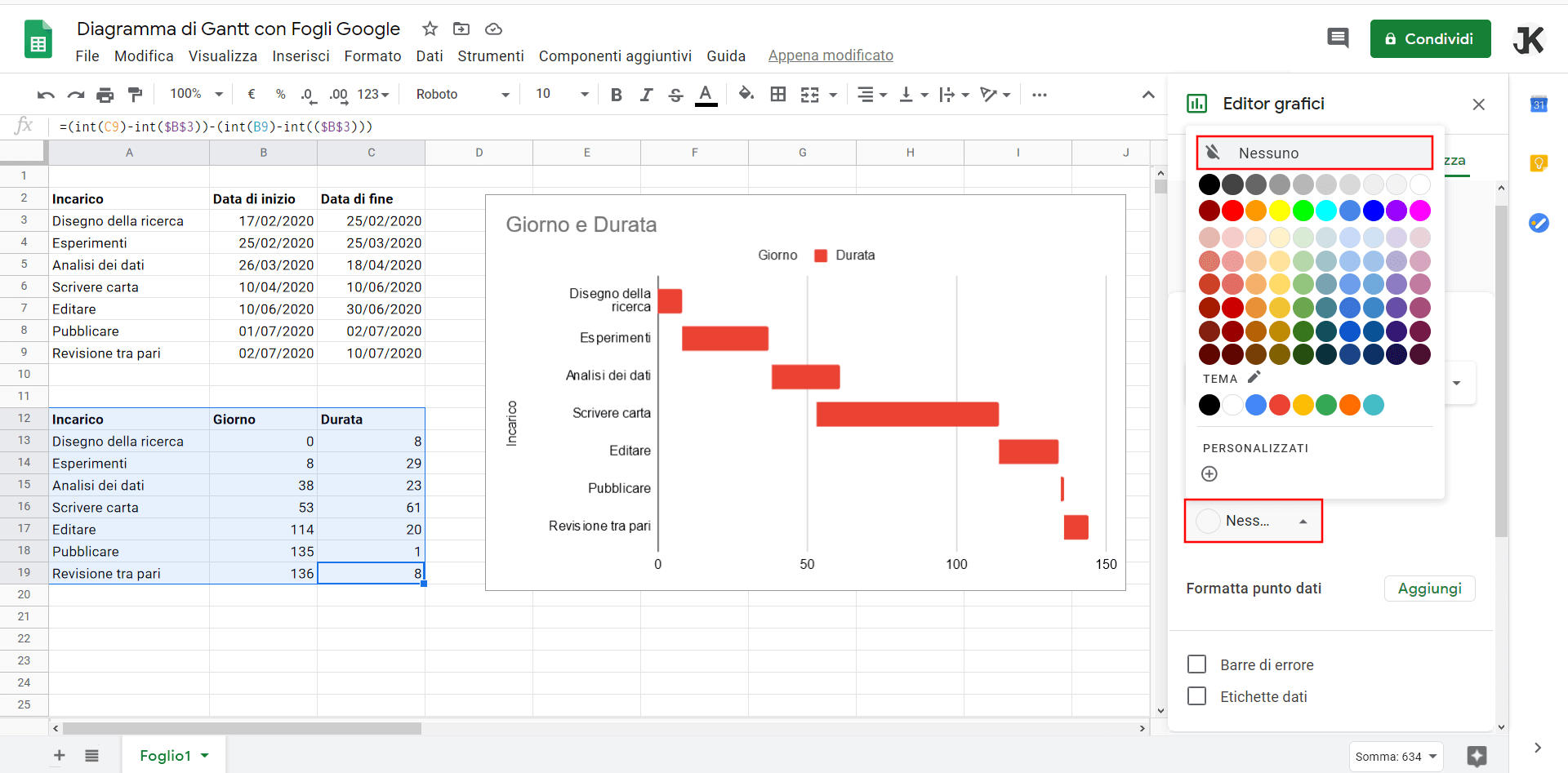

8. Sul lato destro vedrete l’editor grafici. Se non lo vi­sua­liz­za­te in modo au­to­ma­ti­co, nel punto “Tipo di grafico” se­le­zio­na­te “Grafico a barre in pila” per creare il vostro diagramma di Gantt con Fogli Google. Cliccate su una delle barre blu. Così vi troverete nel menu Per­so­na­liz­za del­l'e­di­tor grafici per rap­pre­sen­ta­re tutte le barre e le date per “Inizio il giorno”. Se­le­zio­na­te le im­po­sta­zio­ni per il formato colore delle barre e con­fer­ma­te con “Nessun colore”:

In questo modo potrete per­so­na­liz­za­re ul­te­rior­men­te il vostro diagramma di Gantt e adattarlo ancora di più alle vostre esigenze. Per esempio si può cambiare il titolo del diagramma, scalare le assi o mo­di­fi­ca­re i colori.

Consiglio

Se preferite lavorare con le soluzioni Office di Microsoft, non temete, perché anche Microsoft offre pos­si­bi­li­tà re­la­ti­va­men­te semplici per rap­pre­sen­ta­re i processi di un lavoro nel diagramma di Gantt con Excel.

Microsoft 365 con Office
L'Office che conosci, ma mi­glio­ra­to

Ottieni la posta elet­tro­ni­ca Exchange e tutte le ultime versioni delle tue ap­pli­ca­zio­ni preferite su tutti i tuoi di­spo­si­ti­vi.

Vai al menu prin­ci­pa­le
